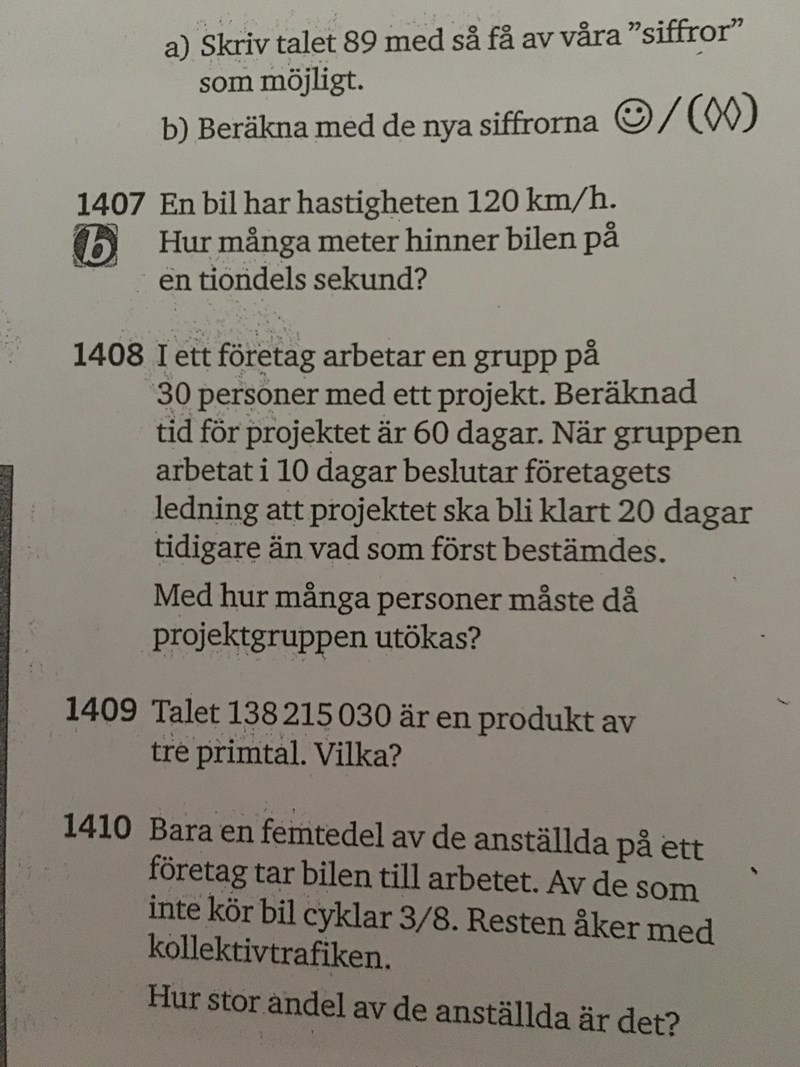

Problem 1408

Förstår inte uppgift 1408

30pers=60dgr så 1/2pers=1dgr så 40dgr=20pers men det går ju inte för då blir det mindre pers

tack i förhand!

pepparkvarn 1871 – Fd. Medlem
Postad: 27 aug 2019 18:44

Räkna antalet persondagar! En persondag är den mängd arbete en person hinner med på en dag. Om det tar trettio personer sextio dagar att bli klara med ett projekt, är projektets storlek 30·60=180030\cdot60=1800 persondagar. Hur många persondagar har de hunnit med efter tio dagar? Hur många persondagar är kvar? Hur många dagar ska de hinna göra detta arbete på?

oggih 1375 – F.d. Moderator
Postad: 27 aug 2019 18:53 Redigerad: 27 aug 2019 18:58

Ett sätt att tänka är följande:

Om projektet kan genomföras av 30 personer under 60 dagar, så betyder det att det krävs 30*60=1800 dagsverken för att färdigställa projektet. Detta kan man se som "storleken" på projektet, alltså hur mycket jobb som totalt krävs för att göra klar det.

Med ett dagsverke vi den mängd arbete som en arbetare uträttar under en dag.


Exempel på hur det fungerar att räkna med dagsverken:

  • En arbetare som arbetar tolv dagar åstadkommer 12 dagsverken.
  • Tolv arbetare som arbetar en dag åstadkommer också 12 dagsverken.
  • Tre arbetare som arbetar fyra dagar åstadkommer också 12 dagsverken.
  • Två arbetare som arbetar sex dagar åstadkommer också... just det, 12 dagsverken.

Efter 10 dagar så har de 30 personerna vi började med uträttat 30*10=300 dagsverken.

Det betyder att 1800-300=1500 dagsverken återstår innan projektet är klart.

Dessa 1500 dagsverken ska nu uträttas under 30 dagar (var fick jag siffran 30 ifrån?).

Hur många arbetare behöver arbeta i 30 dagar för att få ihop 1500 dagsverken?


Följdfråga: För vilka typer av projekt fungerar det att räkna med dagsverken på det här viset? Är det alltid sant att en person som jobbar tolv dagar åstadkommer lika mycket som tolv personer som jobbar en dag? Ge exempel från vardagen!

lovisla03 1527 – Fd. Medlem
Postad: 27 aug 2019 19:28

Fattar inte det där med persondagar, har inte hört det innan. Hur vet man att 30*60=1800 persondagar är mängden arbete 30 pers kan åstadkomma på 60 dgr? Har svårt att inse att 1800 är mängden arbete. Är det bara så eller? 😬

pepparkvarn 1871 – Fd. Medlem
Postad: 27 aug 2019 19:37

En persondag är det arbete som en person kan uträtta på en dag. Om du har trettio personer som arbetar i en dag, blir det trettio persondagar. Om du har en person som arbetar i sextio dagar är det sextio persondagar. Oggih kallar det för dagsverken, vilket nog är ett bättre ord, och jag tänker sno det från och med nu. Så, trettio personer arbetar i sextio dagar, det innebär att de totalt arbetat ihop 30·60=180030\cdot60=1800 dagsverken/persondagar. Hela arbetet kommer alltså att vara 1800 dagsverken stort.

lovisla03 1527 – Fd. Medlem
Postad: 27 aug 2019 19:59
pepparkvarn skrev:

En persondag är det arbete som en person kan uträtta på en dag. Om du har trettio personer som arbetar i en dag, blir det trettio persondagar. Om du har en person som arbetar i sextio dagar är det sextio persondagar. Oggih kallar det för dagsverken, vilket nog är ett bättre ord, och jag tänker sno det från och med nu. Så, trettio personer arbetar i sextio dagar, det innebär att de totalt arbetat ihop 30·60=180030\cdot60=1800 dagsverken/persondagar. Hela arbetet kommer alltså att vara 1800 dagsverken stort.

Okei men varför är persondagar=personer*dagar? Säkert självklart men hajar det inte riktigt..,

pepparkvarn 1871 – Fd. Medlem
Postad: 27 aug 2019 20:19

Det är definitionen av ordet, bara. Man kan säga arbete eller genomfört också, men det är lätt att blanda ihop "arbetet" som görs per dag med det totala arbetet, och liknande. Persondagar är bara ett trevligt ord. :)

lovisla03 1527 – Fd. Medlem
Postad: 27 aug 2019 20:31
pepparkvarn skrev:

Det är definitionen av ordet, bara. Man kan säga arbete eller genomfört också, men det är lätt att blanda ihop "arbetet" som görs per dag med det totala arbetet, och liknande. Persondagar är bara ett trevligt ord. :)

Jaha, tack!

pepparkvarn 1871 – Fd. Medlem
Postad: 27 aug 2019 20:44

Varsågod! Som sagt, Oggihs uttryck Dagsverke kan nog vara en bättre term, men du får välja själv. :)

lovisla03 1527 – Fd. Medlem
Postad: 27 aug 2019 20:53 Redigerad: 27 aug 2019 20:54

Jag har räknat 60*30=1800persondagar

sedan 10*30=300persondagar

1500 persondagar saknas då

men hur ska jag fortsätta?

Smaragdalena 80504 – Avstängd
Postad: 27 aug 2019 20:57

Hur många personer behövs det för att kunna göra 1 500 dagsverken/persondagar på 30 dagar?

Laguna Online 30711
Postad: 28 aug 2019 06:43
pepparkvarn skrev:

Det är definitionen av ordet, bara. Man kan säga arbete eller genomfört också, men det är lätt att blanda ihop "arbetet" som görs per dag med det totala arbetet, och liknande. Persondagar är bara ett trevligt ord. :)

Det brukar/brukade heta nånting med man-. Just mandagar har jag inte sett, men mantimmar och manår förekommer. Dvs. man tror sig veta hur mycket tid som går åt sammanlagt (och därmed hur mycket lön som ska betalas), men har inte bestämt sig än för hur många som ska jobba med det.

Manmånad också. En bok heter "the mythical manmonth".

Daniel Rashid 14 – Fd. Medlem
Postad: 28 aug 2019 11:27

Du har räknat det till 1800 persondagar. De 300 persondagar du fick fram är de som redan har utförts under de första tio dagarna. 1500 persondagar är kvar, och ska utföras på (60-10-20=) 30 dagar.

Tänk så här nu: om persondagar = personer*dagar så är 1500 = x*30. Dividerar du båda leden med 30 så får du fram att x = 50. Totalt antal personer är alltså 50. Det är redan 30 personer som arbetar med projektet, så (50-30=) 20 personer ska det utökas med. Är det tydligare?

Albiki 5096 – Fd. Medlem
Postad: 28 aug 2019 12:38 Redigerad: 28 aug 2019 12:44

Hej!

Det tar 3030 personer 6060 dagar att utföra projektet. Anta att varje person arbetar lika mycket (vilket ofta inte är sant).

Under 11 dag  utför en person 1/(30·60)1/(30\cdot 60) delar av projektet.

  • Under 11 dag utför 3030 personer 30·130·60=16030 \cdot \frac{1}{30\cdot 60}=\frac{1}{60} delar av projektet.
  • Under 1010 dagar utför 3030 personer 10·160=1610 \cdot \frac{1}{60} = \frac{1}{6} delar av projektet.

Enligt nya krav från chefen ska gruppen arbeta i ytterligare 3030 dagar, så att gruppen kommer att ha arbetat 10+30=4010+30=40 dagar istället för 6060 dagar. Vid denna tidpunkt återstår det (1-16)=56(1-\frac{1}{6})=\frac{5}{6} delar av projektet.

Gruppen kommer att bestå av 30+x30+x stycken personer och varje person utför 11800\frac{1}{1800} delar av projektet under 11 dag. Det betyder att den nya gruppen utför

    (30+x)·11800(30+x)\cdot \frac{1}{1800}

delar av projektet under 11 dag. Under 3030 dagar kommer den nya gruppen att utföra

    30·30+x180030 \cdot \frac{30+x}{1800}

delar av projektet, som då kommer att vara klart. Det betyder att

    30·30+x1800=56180(30+x)=5·180030+x=50.\displaystyle 30 \cdot \frac{30+x}{1800} = \frac{5}{6}\iff 180(30+x)=5\cdot 1800 \iff 30+x=50.

Resultat: Chefen behöver anställa ytterligare 2020 personer för att arbetet ska bli klart i tid.

Anmärkning: En sådan enkel beräkning fungerar inte i verkligheten, eftersom beräkningen bygger på att alla arbetare arbetar exakt lika mycket varje dag. Om varje arbetare arbetar i sin egen takt måste man ta hänsyn till det när man beräknar hur långt tid det tar för gruppen att bli klar med arbetet.

lovisla03 1527 – Fd. Medlem
Postad: 30 aug 2019 15:09

Tack hurni!!
